黑河黄藏寺水利枢纽工程建设进入快车道

发表于 讨论求助 2022-07-31 16:16:02


文 图/苏志祥 周光奎 陈子豪


4月5日中午,黄藏寺工区阳光明媚,随着一声令下,山谷中响起一声“春雷”——黄藏寺水利枢纽工程导流洞进洞第一炮成功起爆。这标志着2017年关键工程——导流洞工程洞挖工作正式开始,黄藏寺水利枢纽工程建设进入新阶段。

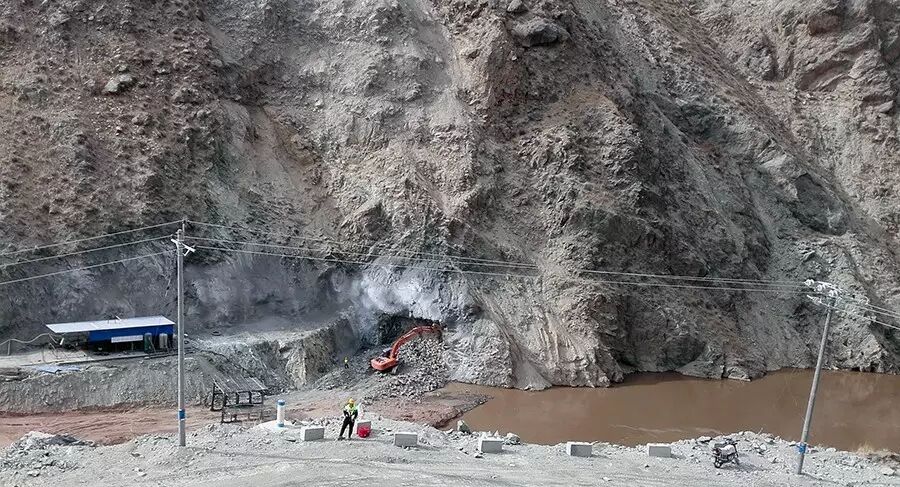

导流洞施工


,是黑河流域重要的水资源配置工程、生态保护工程和扶贫开发工程,2016年3月正式开工建设。在工程前期阶段,黄委有关单位大力协调,督促承担导流洞施工的甘肃省水利水电工程局有限责任公司加大人员、设备、材料等投入。甘肃省水利水电工程局有限责任公司积极配合,不畏高寒,短短3个半月先后完成了施工生产设施及生活营地建设、导流洞进口6号施工道路修建、炸药库建设与评估验收、导流洞进口洞脸的危岩体安全处理与洞脸锚喷加固等工作,确保导流洞工程洞挖顺利开始。

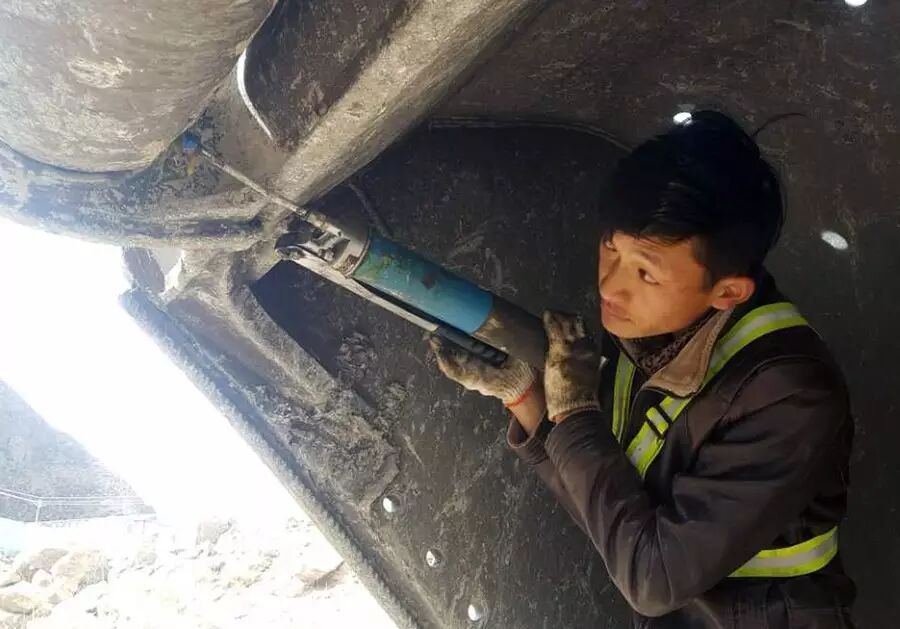

保养设备


目前,黄藏寺水利枢纽工程已累计完成建筑和安装工程投资1.5亿元,环保水保投资50多万元。开工以来,项目共完成进场道路土石方37.8万立方米,浇注桥涵8座。1号隧道、2号隧道即将打通,完成对外道路贯通的目标指日可待,坝肩边坡开挖作业也已进入快车道。建设中,强化对生产生活污水进行处理,积极采用洒水降尘、铺网降尘措施,覆盖防尘网达7.8万平方米。坚持“先拦后弃”的原则,规范渣料堆放,不仅有力保护环境,又让工程建设融入环境。4月7日,黑河黄藏寺水利枢纽工程文明工地创建工作动员会在黄藏寺建管中心召开,黑河黄藏寺水利枢纽工程文明工地创建工作全面启动。


现在的黄藏寺水利枢纽工程建设工地,建设者们正克服种种困难,协调各方关系,形成建设合力,排除洪水影响,创造施工条件,为实现2017年建设目标努力奋战。
